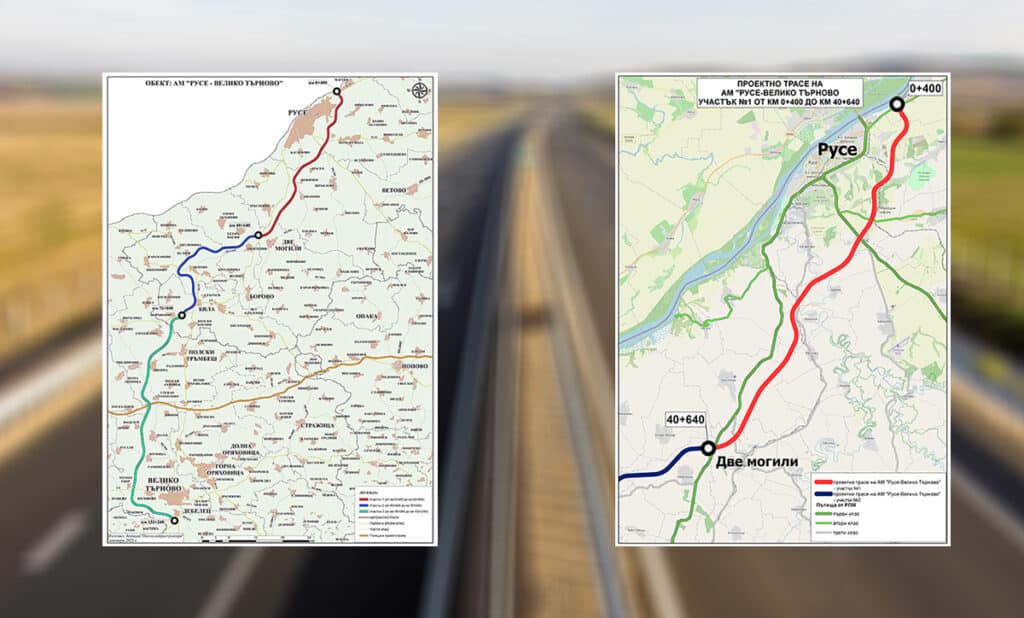

Регионалният министър Иван Иванов представи информация в отговор на депутатски въпрос за напредъка по изграждането на ЛОТ 2 от автомагистрала /АМ/ „Русе – Велико Търново“ – обхода на град Бяла с дължина 35,4 км.
Изпълнение по трасето март – август 2025 г.
В периода март–август строителни дейности са извършвани в отсечка от близо 8 км – между км 61+140 и км 69+040, където има издадено разрешение за строеж от ноември 2023 г. Сред ключовите изпълнени работи са:
-
изкопи и охумусаване;
-
пилоти с диаметър 1500 мм на виадукт при км 66+207 – изпълнени са 3188 м от общо 3288 м;
-
изградени обединяващи греди на стълбове №1–4 и №18–22, както и обратни насипи;
-
химическа стабилизация на земна основа и изграждане на подложен бетон и армирана дънна плоча на пътен подлез при км 68+566;
-
аналогични дейности при селскостопански подлез при км 67+268.
Нови разрешения за строеж
За останалите два участъка – от км 40+640 до км 61+140 и от км 69+040 до км 76+040 – е издадено разрешение за строеж на 9 юни 2025 г. На 20 август 2025 г. е открита строителна площадка и определени строителна линия и ниво съгласно Наредба №3.
Насипи и технически решения
През април 2025 г. са одобрени решения и методика за изграждане на насипи от льосо-циментови почви и подобряване на тяхната основа. Взети са предписания за провеждане на проби в участъците с разрешение за строеж № РС-41/09.06.2025 г.
Срок за завършване
Съгласно договора за проектиране и строителство на АМ „Русе – Велико Търново“ (от км 0+000 до км 76+040), срокът за завършване на строително-монтажните работи е средата на 2028 г. Проектът е разделен на две обособени позиции:
-
Позиция №1: участък Русе – Бяла (км 0+400 – км 40+640);
-
Позиция №2: обход на гр. Бяла (км 40+640 – км 76+040).
